| 垃圾处理

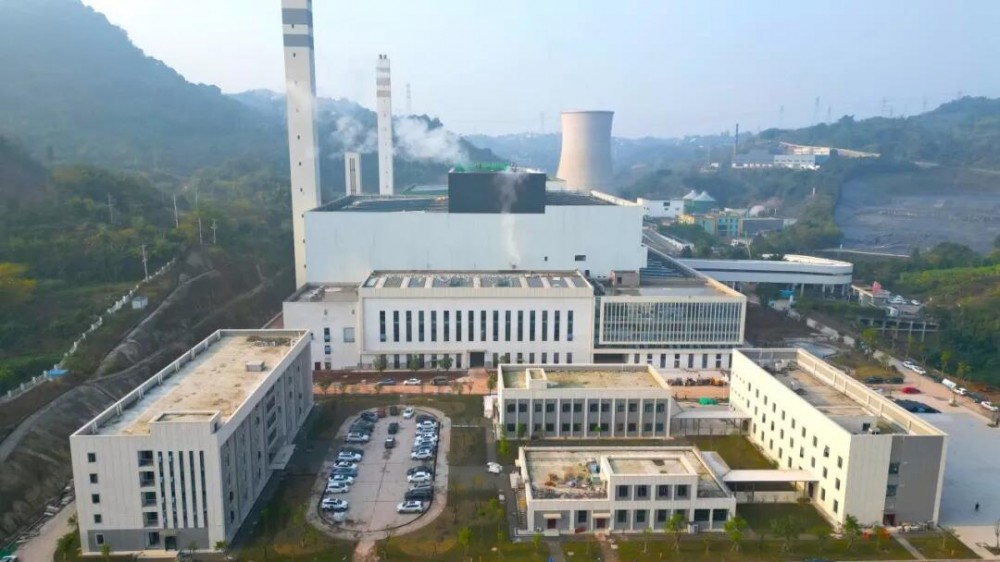

四川泸州垃圾焚烧发电厂扩能工程项目并网发电

来源:中建三局二公司

时间:2025-12-19

 由生态事业部承建

云能公司、工建事业部参建的

泸州市垃圾焚烧发电厂扩能工程项目

顺利实现并网发电

作为泸州市重点民生工程

投运后年均发电量可达2.5亿度

年垃圾处理能力可提升至36万吨

为推动地方绿色低碳发展提供有力支撑

聚力攻坚,打赢履约“决胜战”

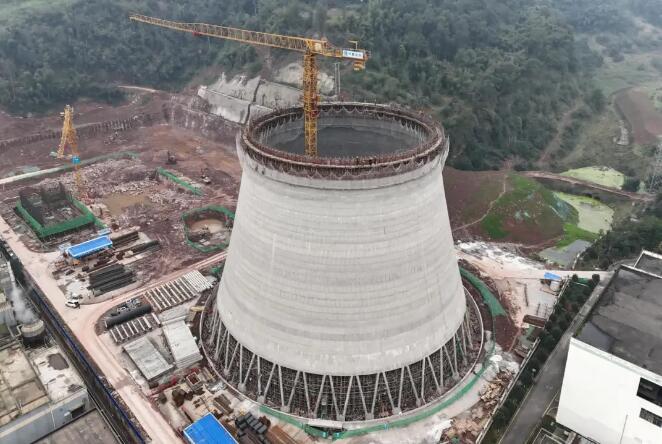

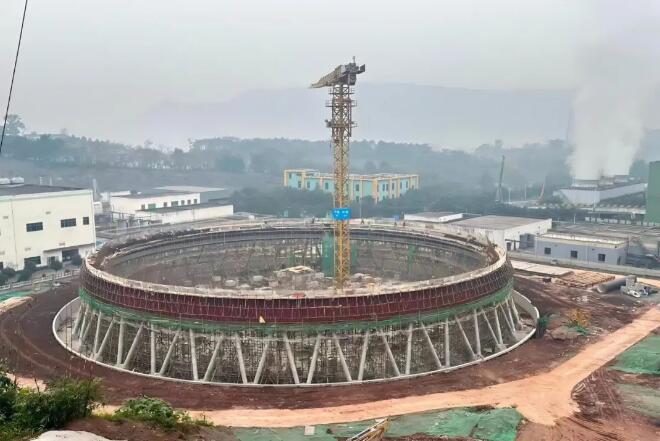

在冷却塔施工中

因场地移交滞后导致工期延误45天

为克服工期紧张问题

项目部优化工序衔接

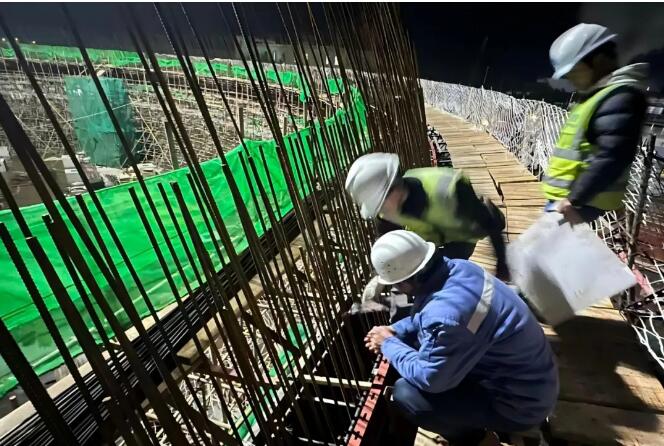

组建专业拆模班组进场,每日抢回3小时

引入复合型早强剂并配合钢模覆养护工艺

C35混凝土48小时强度达标率98%

养护周期较国标缩短三分之一

针对高空屋架体量大、场地小

大件吊装难等挑战

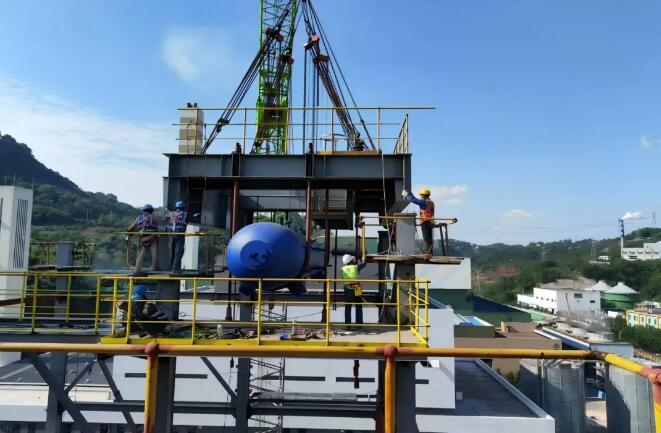

项目创新采用模块化吊装技术

将高空作业量减少60%以上

施工效率提升超30%

焊接工序优化应用“窄间隙埋弧焊”技术

焊接效率提升25%

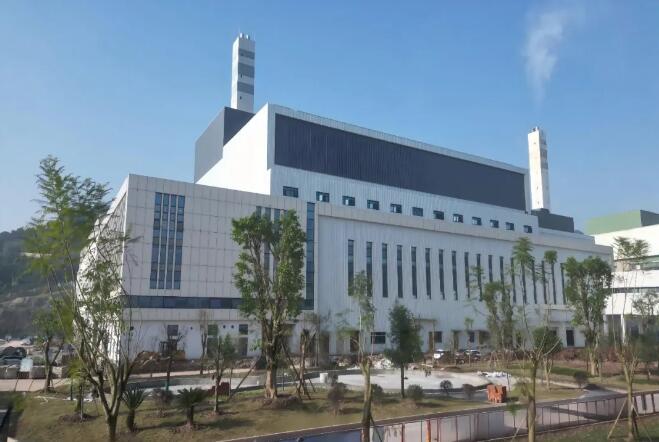

首次并网发电圆满成功

创新驱动,智慧赋能“提质效”

项目坚持以科技创新驱动施工提质增效

重点在数字化应用与施工工艺两方面持续突破

项目构建土建、设备、运维一体化的

高精度数字孪生模型

通过4D施工模拟优化工序与物流

预演吊装路径与防碰撞情景

将安装误差控制在毫米级

建立构件全周期数字化台账

为每个构件配备二维码

实现从加工、运输到安装的全程可追溯

有效避免了错装、漏装,提升施工精度

在关键工艺创新方面

项目团队优化了混凝土工艺与吊装技术

同时在结构安全监测

与高空作业方式上大胆革新

通过在屋架关键点位布设智能传感器

实时监测应力与变形,实现异常自动预警

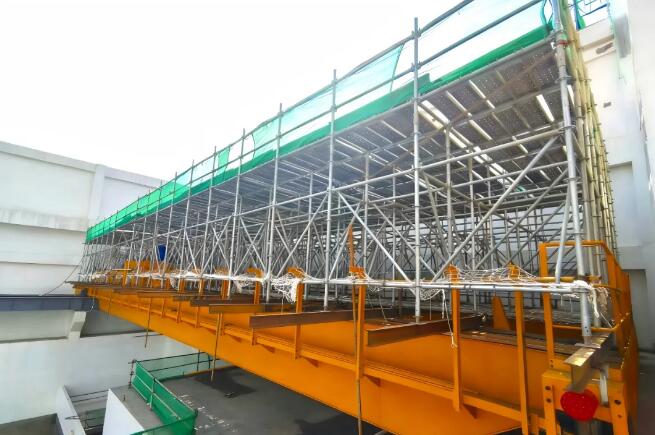

创新搭建可移动式高空作业平台

依托下方行车设置稳定施工面

替代传统悬空作业

降低安全风险的同时缩短工期约20%

标准引领,稳固施工“基本盘”

项目坚持严把质量关

焊缝质量100%达到一级标准

锅炉水压试验、汽机扣盖、110kV倒送电等

关键节点均一次性通过验收

在锅炉酸洗、吹管等关键工序中

制定精细化质量管控方案,安排专人全程监督

保证每项参数严格符合设计标准

项目团队树牢安全发展理念

秉承“安全第一、预防为主、综合治理”方针

落实“三位一体”安全标准化建设

防护措施标准化完成率96%

动态更新风险与责任清单

持续提升风险辨识与管控能力

整改安全隐患2340项,整改率100%

项目施工周期内

开展防汛、消防、高处坠落等安全应急演练9次

各级安全检查156次

项目全体人员安全教育覆盖率100%

护航工程高质量建设

 泸州垃圾焚烧发电厂扩能工程位于四川省泸州市,项目采用EPC总承包模式建设,设计总垃圾处理规模1500吨/日(分两期实施),本期建设规模1000吨/日,配置2条500吨/日焚烧线及2套18兆瓦汽轮发电机组。项目总建筑面积5.1万平方米,同步配套建设80万立方米应急填埋场及4500立方米调节池,设计填埋年限25年。项目的建成投运,将进一步提升当地垃圾处理能力,同时通过“资源化、能源化”利用,实现了环境效益与经济效益的统一,为区域生态环境改善与可持续发展注入绿色动能。


特别声明

国际节能环保网声明:本文仅代表作者本人观点,与国际节能环保网无关,文章内容仅供参考。凡注明“来源:国际节能环保网”的所有作品,版权均属于国际节能环保网,转载时请署名来源。

本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

微信 朋友圈

相关推荐

图片正在生成中...

关闭
加群交流
返回
